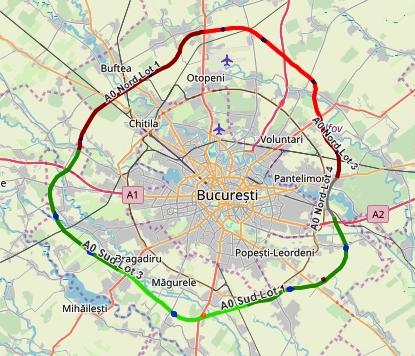

HARTĂ INTERACTIVĂ Autostrada A0 – noul inel de centură al Capitalei: 11 ofertanți, printre care multe firme din Turcia sau China, pentru un lot de 19km de pe partea de Nord
Bucureștiul va avea o nouă centură – un inel de autostrada A0 de circa 100 de kilometri. Pe circa 52 de kilometri, A0 pe partea de Sud, au fost semnate contracte în 2019, iar din acest an ar putea începe primele lucrări. Pe partea de Nord, Compania de Drumuri a scos la licitație trei din cele patru tronsoane, iar pentru lotul 2 – 19 km în zona Otopeni-Afumați, estimat la circa 184 de milioane de euro, tocmai ce au fost depuse ofertele: 11 asocieri de firme interesate, printre care multe din Turcia sau China.
În vara anului trecut Compania de Autostrăzi (CNAIR) a scos la licitație trei din cele patru loturi ale Autostrăzii de Centură (A0) Nord a Capitalei, o autostradă nouă care va avea câte două benzi pe sens.
Pentru Lotul 2, circa 19 km, de la intersecția cu DN1 în apropiere de Otopeni până la intersecția cu DN2 în zona Afumați, depunerea ofertelor a venit abia acum.
Astfel, pentru contractul estimat la circa 879 de milioane de lei, circa 184 de milioane de euro,s-au înscris în cursă 11 firme sau asocieri de firme:
1. INTRAKAT (Turcia)
2. AKTOR (Grecia)
3. PORR (Austria)
4. MAPA INSAAT VE TICARET ANONIM SIRKETI (Turcia)
5. IC IÇTAŞ INŞAAT SANAYI VE TICARET A.Ş. (Turcia)
6. CHINA RAILWAY 14TH BUREAU GROUP CO LTD (China)
7. CONSTRUCTII ERBASU S.A. (Leader), SC DANUBE TOTAL GRUP SRL,CONCELEX S.R.L.,VÁHOSTAV – SK (România-Slovacia)
8. Impresa Pizzarotti& C SpA Italia S.p.A. (Leader),RETTER Projectmanagement (Italia)
9. SC SA & PE CONSTRUCT SRL (Leader),SPEDITION UMB,TEHNOSTRADE S.R.L. (România)
10. SINOHYDRO CORPORATION LIMITED (Leader),IMFALT YOL YAPI SANAYI TICARET A.S. (China-Turcia)
11. Kalyon Insaat Sanayi ve Ticaret Anonim Sirketi (Leader),MET-GÜN INŞAAT TAAHHÜT VE TICARET ANONIM ŞIRKETI (Turcia)
Durata de realizare a acestui contract este de 34 luni, din care 12 luni perioada de proiectare și 22 luni perioada de execuție.
Perioada de garanție a lucrărilor va fi de minim 5 ani, dar poate fi majorată până la 10 ani.
Traseul Lotului 2 se desfășoară pe raza județului Ilfov între DN1 (în dreptul localității Corbeanca) și DN2 (în dreptul localității Afumați). De-a lungul traseului vor fi amenajate două noduri rutiere și vor fi construite 10 poduri și pasaje.
Lotul 2 – km 20+000-km 39+000
Proiect: DN1(Corbeanca)-DN2(Afumați)
Lungime: 19 km
Cost: 184 mil. Euro
–
În septembrie anul trecut au fost depuse ofertele și pentru Lotul 1, 17,5 km, estimat la circa 842 mil. lei (circa 176 mil. euro). Din cei 11 ofertanți, 10 sunt aceiași ca la lotul 2, acum. Singura diferență la Lotul 1 este că printre ofertanți lipsește Porr (Austria) și se regăsește Nurol Insaat ve Ticaret A.S. (Turcia).
Pentru lotul 1 durata contractului este de 34 luni din care 12 luni perioada de proiectare și 22 luni perioada de execuție.
Obiectul contractului constă în proiectarea și execuția lucrărilor pentru construcția Autostrăzii de Centură București km 0+000-km 100+900, Sector Centura Nord km 0+000-km 52+770, Lot 1: km 2+500-km 20+000 în lungime de 17,5 km.
Lotul 1 – km 2+500-km 20+000
Proiect: Dj601-DN1(Corbeanca)
Lungime: 17,5 km
Cost: 176 mil. Euro
–
Lotul 3, scos și el la licitație anul trecut – 8,6 km, estimat la circa 466 milioane de lei (circa 97 mil. euro), încă nu are ofertele depuse. Termenul pentru depunerea ofertelor a fost amânat recent pentru 18 februarie.
Traseul Lotului 3 are o lungime de 8,6 km și se desfășoară pe raza județului Ilfov între DN2, în dreptul localității Afumați și DN3 în zona Cernica. De-a lungul traseului va fi amenajat un nod rutier la intersecția cu DN2 București – Urziceni la km. 40+230. De asemenea, în cadrul contractului vor fi construite 7 pasaje.
Lotul 3 – km 39+000-km 47+600
Proiect: DN2(Afumați) – DN3(Cernica)
Lungime: 8,6 km
Cost: 97 mil. Euro
–
Singurul lot care încă nu a fost scos la licitație este Lotul 4, circa 4,5 km, în zona Cernica/DN3-A2, întrucât pentru acest tronson trebuie revizuit acordul de mediu.
Lotul 4 – km 39+000-km 47+600
Proiect: DN3(Cernica)-A2
Lungime: 4,47km
Cost: –
–
HARTĂ INTERACTIVĂ – Pe unde trece A0, noua autostradă de centură a Capitalei – unde sunt nodurile rutiere și parcările:
>> Click pe traseu pentru informații despre loturi
>> Click pe nodurile rutiere sau pe parcări pentru informații
>> Folosește butoanele „+” și „-” pentru a seta nivelul de zoom. Pe mobil merge și „pinch-to-zoom”.
Vrei să vezi harta mare, într-un tab separat? Click aici.
A0 Sud
Pe partea de Sud, A0 are o lungime de circa 52 de kilometri și e împărțită în trei loturi. Toate cele trei loturi au contracte semnate de anul trecut și primele lucrări ar trebui să înceapă anul acesta.
Proiect: autostrada de centură a Capitalei – A0 – semi-inelul sudic
Lungime: 52 km
Cost: 519 mil. euro
Lotul 1
Proiect: A2-CF 902 (aproape de Jilava)
Lungime: 17 km
Cost: 177 mil. Euro
Constructor: Alsim Alarko Sanayi Tesisleri ve Ticaret AS
Stadiu: contractat pe 26 august 2019
Început în: licitația începută în iulie 2017
Termen de finalizare: 12 luni pentru proiectare și 30 de luni pentru desfășurarea lucrărilor, odată ce va fi emis ordinul de execuție după semnarea contractelor
Lotul 2
Proiect: CF 902 – DN6
Lungime: 16,3 km
Cost: 162 mil. Euro
Constructor: Alsim Alarko Sanayi Tesisleri ve Ticaret AS
Stadiu: contract semnat pe 9 martie 2019
Început în: licitația începută în iulie 2017
Termen de finalizare: 12 luni pentru proiectare și 30 de luni pentru desfășurarea lucrărilor, odată ce va fi emis ordinul de execuție după semnarea contractelor
Lotul 3
Proiect: DN6-A1
Lungime: 18 km
Cost: 180 mil. Euro
Constructor: Asocierea Aktor – Euroconstruct Trading
Stadiu: contract semnat pe 14 aprilie 2019
Început în: licitația începută în iulie 2017
Termen de finalizare: 12 luni pentru proiectare și 30 de luni pentru desfășurarea lucrărilor, odată ce va fi emis ordinul de execuție după semnarea contractelor
