VIDEO Autostrada A1 Sibiu – Pitești: „Șanse maxime să circulăm până la final de an” pe primul tronson
Deschiderea circulației pe primul tronson al autostrăzii A1 Sibiu – Pitești are „șanse maxime” să se producă până la final de an, dar constructorul austriac PORR „nu trebuie să se culce pe o ureche”, apreciază Asociația Pro Infrastructura.

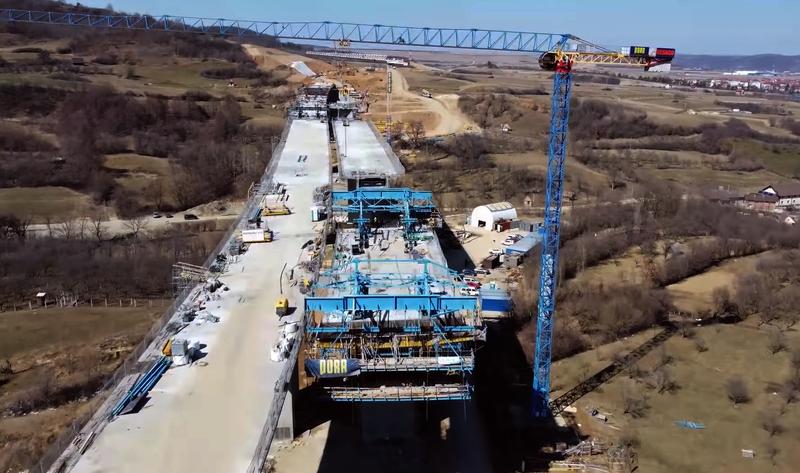

„Autostrada A1 Sibiu-Pitești Secțiunea 1 a ieșit bine din iarnă. Cei 13,17 km dintre Sibiu și Boița arată promițător la începutul primăverii și avem șanse maxime să circulăm până la final de an”, susține Asociația Pro Infrastructura care a realizat și o filmare din dronă.
Totuși, asociația apreciază că „antreprenorul austriac PORR nu trebuie să se culce pe o ureche”.
„Îi cerem să accelereze ritmul, mai ales pe partea de terasamente. Este drept, vremea nu a fost prielnică, dar acum are ocazia să demonstreze că poate inaugura autostrada înainte de termen, așa cum a mai făcut-o în trecut”, susține API.
Contractul pentru A1 Sibiu – Boița a fost semnat cu constructorul austriac PORR în 14.04.2019 pe suma de aproape 613 milioane lei fără TVA, cu 12 luni perioadă de proiectare, 36 de execuție și 10 ani garanție.
Ordinul de începere aferent proiectării a fost dat în 29.05.2019, iar cel pentru lucrări în 30.03.2020. Așadar, termenul de finalizare din acte este fix peste un an.
„Dar deschiderea traficului este perfect fezabilă în 2022, poate chiar în octombrie-noiembrie, astfel încât șoferii să scape de corvoada traversării zonei Tălmaciu-Veștem, iar localnicii să poată respira aer (mai) curat”, spune Pro Infrastructura.
–
A1 Sibiu – Boița – 13,17 km
Constructor: Porr Construct
Valoare: 613 mil lei (cca 127 mil euro)
Contract semnat: aprilie 2019 (12 luni proiectare + 36 luni execuție)
Începere lucrări: aprilie 2020 (ordin de începere pe 30 martie 2020)
Termen finalizare: martie 2023
Săpătură: >1.800.000 m³,
Mixtură asfaltică: >181.000 tone,
Beton: >88.000 m³
Armătură: >12.000 tone,
Foraje: > 15.000 m,
Grinzi prefabricate: 393 bucăți,
Poduri și pasaje: 27 bucăți,
Podețe: 27 bucăți,
Un viaduct cu 10 deschideri: 414,70 m lungime,
Un viaduct cu 8 deschideri: 651,40 m lungime,
Două spații de servicii,
Un centru de întreținere și coordonare,
Două noduri rutiere.
