VIDEO Autostrada de Centură a Capitalei (A0) – Primele lucrări la viitorul nod rutier cu Autostrada Soarelui A2

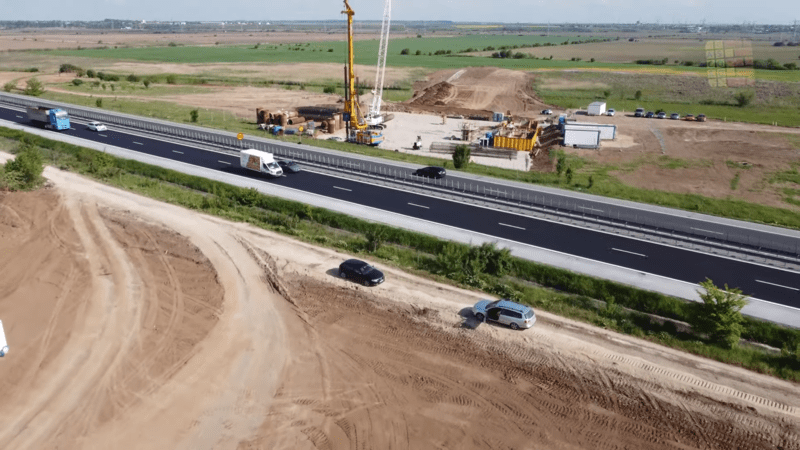

Autostrada de Centură a Capitalei (A0) pe partea de Sud, o nouă șosea de mare viteză diferită de actuala centură, e în curs de execuție, iar recent au început și lucrările pe cei 17 km ai Lotului 1, între Berceni și A2. Din dronă se pot observa primele lucrări ale viitorului nod rutier dintre A0 și Autostrada Soarelui A2.
Asociația Construim România a documentat din dronă lucrările la viitorul nod rutier A0-A2:
Lotul 1 tot cu turcii de la Alsim Alarko a fost contractat, încă din august 2019, dar ordinul de începere a lucrărilor pe cei 17 km a venit abia în februarie 2021, astfel încât momentan pe teren încă nu se observă mare lucru.
–
Autostrada de centură A0 Sud – Lotul 1
Lungime: 16.93 km.
Cost: 177 mil. euro
Constructor: Alsim Alarko Sanayi Tesisleri veTicaret A.Ş.
Contract semnat: august 2019 (licitație începută în 2017)
Termen de finalizare: 12 luni proiectare și 30 luni execuție
Lucrări începute: februarie 2021
Finalizare posibilă: Q2-Q3 2023
Autostrada de centură A0 Sud – Lotul 2
Lungime: 16.3 km
Cost: 162 mil. Euro
Constructor: Alsim Alarko Sanayi Tesisleri ve Ticaret AS
Contract semnat: martie 2019 (licitație începută în 2017)
Termen de finalizare: 12 luni pentru proiectare și 30 de luni execuția lucrărilor
Lucrări începute: august 2020 doar pe 1,7 km / noiembrie 2020 pentru restul tronsonului
Finalizare posibilă: Q2-Q3 2023
Autostrada de centură A0 Sud – Lotul 3
Lungime: 18 km
Cost: 180 mil. Euro
Constructor: Asocierea Aktor – Euroconstruct Trading
Contract semnat: contract semnat pe 14 aprilie 2019
Termen de finalizare: 12 luni pentru proiectare și 30 de luni pentru desfășurarea lucrărilor, odată ce va fi emis ordinul de execuție după semnarea contractelor
Lucrări începute: proiectare finalizată cu întârzieri în 2021. Lucrări nedemarate încă
–-
Autostrada A0 Nord:
Pe partea de A0 Nord (49 km), doar Lotul 4 (4,5 km), de la A2 la DN3, și Lotul 2 (19km), de la DN1 la DN2) au fost contractate cu UMB. Restul loturilor din A0 sunt încă în diverse faze ale licitației și fără nici un alt contract semnat.
–
