Sistemul de termoficare din București, pierderi de aproape 40% în 2022 / Peste 2.200 de avarii doar în rețeaua primară
Sistemul centralizat de termoficare din București a avut în 2022 pierderi de căldură de circa 40%, cu aproape 3% mai mult decât în 2021, potrivit bilanțului energetic aprobat marți de Consiliul General al Municipiului București. Din cele circa 3,9 milioane gigacalorii intrate în rețeaua principală, circa 1,22 milioane s-au pierdut. Pierderile sunt acoperite de municipalitate.
Maria Mitran, director economic Termoenergetica, a explicat că pierderile, procentual, au crescut din cauza faptului că în ultimii 3 ani, consumul a scăzut cu 18% din cauza creșterii temperaturii medii, astfel, sezonul de încălzire a fost scurtat în 2022 cu două luni, respectiv lunile aprilie și octombrie, dar și din cauza reducerii consumului ca urmare a reabilitării termice a blocurilor.
„În 2020 au intrat în sistem 4,5 milioane de gigacalorii, iar pierderile au fost de 1,32 milioane de gigacalorii. În 2022 au intrat în sistem circa 3,9 milioane de gigacalorii și pierderile au fost de 1,23 milioane de gigacalorii”, a explicat Maria Mitran.
- „O primă concluzie a acestei analize este faptul că în perioada 2020-2022 pierderile de energie termică în rețeaua primară au crescut de la 28,91% la 31,54%, în timp ce cantitatea de agent termic furnizată din rețeaua de transport a scăzut cu 17,86%.

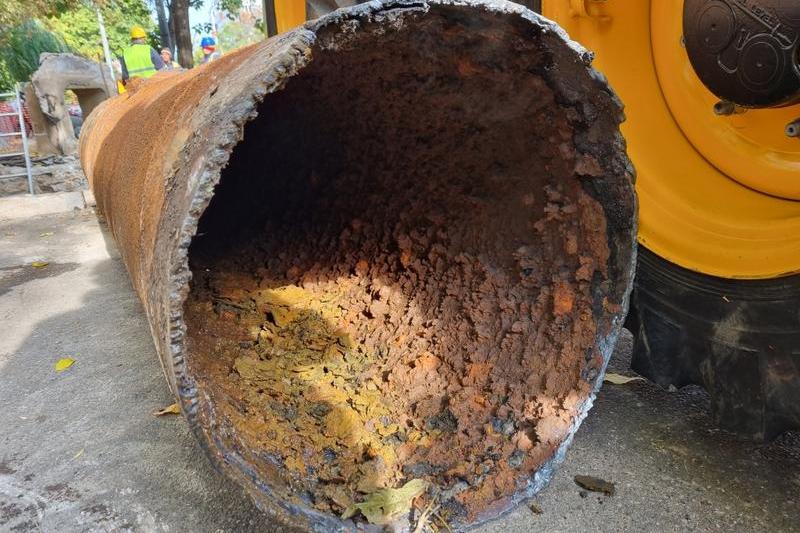

- Dat fiind volumul de energie tranzitat, nivelul pierderilor este ridicat și conduce la efecte negative din punct de vedere tehnic și economic. Principala cauză a pierderilor de energie termică din circuitul primar o reprezintă vechimea conductelor ce alcătuiesc rețeaua (65% dintre ele au peste 25 ani vechime), consecința majoră fiind numărul mare de avarii ce se produc (2.241 de avarii remediate pe circuitul primar în 2022) și deteriorarea izolației clasice a conductelor. (…)
- Pierderile în rețeaua secundară au crescut de la 11,39% la 12,73%. Principala cauză a pierderilor de energie termică o reprezintă vechimea conductelor (aproape 50% dintre ele au peste 25 de ani vechime)”, se arată în bilanț.
Pentru reducerea pierderilor de energie se recomandă demararea programului de reabilitare a rețelelor termice primare și înlocuirea cu conducte preizolate, prevăzute cu sistem de detectare automată a pierderilor.
Se poate estima că reabilitarea întregului sistem de transport ar fi un proiect care s-ar desfășura pe cel puțin 20 de ani și ar costă cel puțin 1 miliard de euro. Calculele indică faptul că se poate ajunge la redimensionarea și înlocuirea a cca. 80% din totalul conductelor de transport, având vechime mai mare de 20 ani, dacă se va ține seama de debitele reale de agent termic rezultate din reducerea necesarului de energie termică maxim orar”, se arată în document.
Pentru reabilitarea sistemului de distribuție ar mai fi nevoie de încă 400 milioane de euro.
În 2020, sistemul centralizat de termoficare din București a avut pierderi de căldură de 36,63%.
Câți abonați deservește sistemul centralizat de termoficare din București
Potrivit datelor existente, Termoenergetică furizează energie termică pentru 10.032 de Asociații de proprietari/locatari din 8.091 de blocuri de locuințe, pentru 74 de cămine și 313 imobile/case, reprezentând aproximativ 1.170.000 de locuitori. Din totalul energiei tehnice furnizate de Termoenergetica, consumul populației reprezintă 92,21%.
Instalațiile sistemului centralizat de termoficare din București sunt compuse din:
- 45 centrale de cvartal și o centrală termică de zona;
- rețele termice primare – 423,27 km traseu / 851,84 km de conductă;
- puncte tehnice – PT (646 buc.) și module termice – MT (308 buc.);
- rețele termice secundare – 702,89 km traseu/2.763 km conducte de distribuție termoficare și 49,58 km traseu/198,34 km conducte distribuție aferente CT;
Termoenergetica este administratorul celui mai mare sistem de termoficare din România.
Din punct de vedere al vechimii conductelor rețelei de termoficare, situația se prezintă astfel:
- din cei 851,84 km de conductă de rețea primară de transport apă fierbinte, peste 65% este mai veche de 25 de ani, 10% are între 20 și 25 de ani, 11% între 10 și 20 de ani și doar circa 14% mai puțin de 10 ani.
- din cei 2.763 km conducta rețea secundară – peste 45% are o vechime mai mare de 25 de ani, 14,4% între 20 și 25 de ani, 23% între 10 și 20 de ani și circa 17% mai puțin de 10 ani.
Ce lucrări de modernizare a rețelei s-au făcut
Primăria Capitalei a început, abia în această vară, lucrările de reabilitare a acelor 210 km de rețea de termoficare cu fonduri europene. Anul acesta vor începe lucrările la 90 de km de rețea din cei 210 km, termenul de finalizare fiind sfârșitul lui 2024, promite primarul general, Nicușor Dan. Primăria Capitalei riscă să piardă finanțarea europeană de 260 milioane de euro, din cei 360 milioane, valoarea totală a proiectului, dacă nu termină măcar un tronson până la finalul acestui an.
În 2022, s-au înlocuit 26 de km de rețea primară și circa 52 km de rețea secundară.
În 2021, primăria Capitalei a reușit să schimbe doar 20 de kilometri din rețeaua primară de termoficare.
